Пособие к СНиП 3.01.01-85 по разработке проектов организации строительства и проектов производства работ для жилищно-гражданского строительства Часть 8
Таблица 35
12.6. Определение ресурсов для возведения жилых домов ведется по каждому виду работ раздельно по сериям. В качестве натурального показателя объема работ используется квадратный метр полезной площади домов рассматриваемой серии. Исходными данными для расчета являются: технологический график выполнения работ при возведении домов; помесячные размеры ввода; удельные показатели ресурсных затрат на 1 м2 полезной площади по видам работ для каждой серии (стоимость, трудозатраты, материалоемкость, машино-смены и др.). Годовые объемы по видам работ определяются по формуле , (38) где Vjк – объем работ j-го вида по домам к-го типа, подлежащий выполнению в расчетном году, тыс. м2 полезной площади; i – номер месяца, считая от начала расчетного года (i = 1, 2, ..., t1, t); vi – размер ввода полезной площади домов к-го типа в i-м месяце, тыс. м2; t – продолжительность возведения домов к-го типа от начала выполнения на них j-го вида работ до сдачи дома в эксплуатацию, целое число месяцев; t1 – продолжительность возведения домов к-го типа от окончания j-го вида работ до сдачи дома в эксплуатацию, целое число месяцев. При уточненных расчетах интенсивность потребления ресурсов внутри каждого года определяется в месячном или квартальном разрезе. Для этого по каждой серии рассматриваются помесячно вводимые группы домов, которые заменяются домом-представителем со сроком ввода, соответствующим среднемесячному `Тм. На основании технологического графика возведения здания устанавливается, как должны распределяться объемы j-го вида работ между календарными месяцами, чтобы обеспечивался ввод дома-представителя в заданном месяце и в принятый `Тм срок. При этом принимается, что нарастание готовности для каждого вида работ носит линейный характер. Для определения требуемых размеров ресурсов полученный за рассматриваемый период объем работ умножается на удельный показатель расхода соответствующего ресурса. Пример расчета. Требуется определить потребность в трудовых ресурсах на 1990 г. для монтажа крупнопанельных 9-этажных домов с продолжительностью возведения 8 месяцев. Исходные данные: среднемесячные сроки ввода `Тм приняты в 1990 г. – 0,8 мес от начала месяца, в 1991 г. – 0,7 мес; трудоемкость монтажа – 0,165 тыс. чел.-дн/100 м2; продолжительность монтажа – 3,2 мес; продолжительность от окончания монтажа до сдачи t1 – 2,1 мес; продолжительность от начала монтажа до сдачи t – 3,2 + 2,1 = 5,3 мес.; принятые помесячные размеры ввода показаны в табл. 36. Таблица 36.

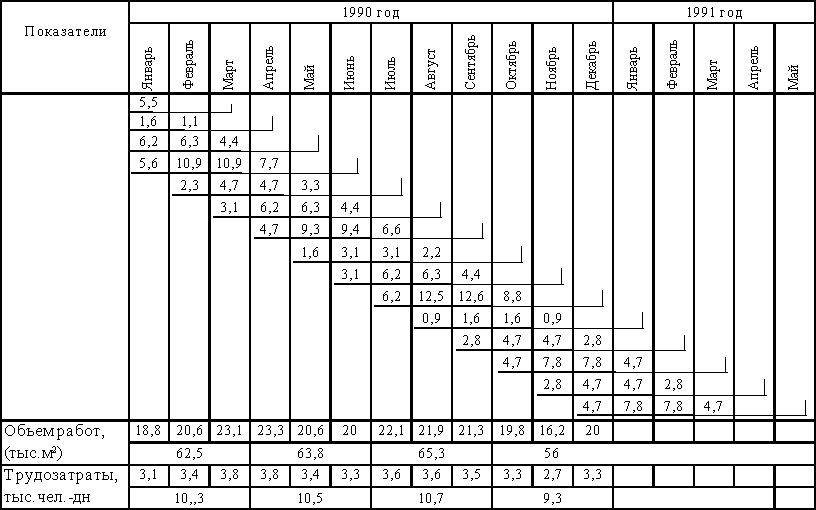

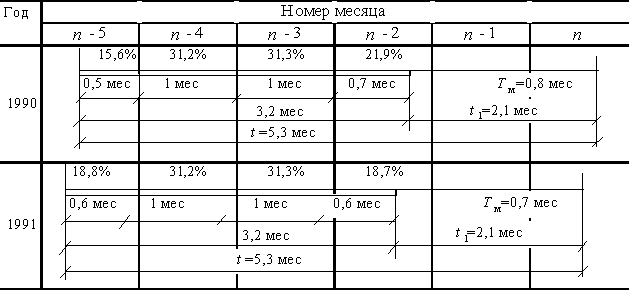

При заданных t и t1 исходная расчетная формула (38) приобретает вид . (39) В соответствии с этим объем монтажных работ равен 35 + 15 + 20 + 30 + 10 + 20 + 40 + 5 + 15 + 0,5(25 + 15 + 20 + 25 + 15 + 25) = 247,5 тыс. м2. Исходя из этого, трудозатраты на монтажных работах в 1990 г. составляют 0,165 ´ 247,5 = 40,8 тыс. чел.-дн. Для уточненных расчетов строится календарный график выполнения работ. На рис. 22 показано относительное распределение объемов работ по месяцам 1990 г. и 1991 г. в соответствии с технологическим графиком возведения домов и принятыми `Тм. Относительный объем работ, выполняемый в каждом месяце, определяется следующим образом: в 1990 г. в (n – 5)-м месяце монтаж должен осуществляться 0,5 мес. Доля от общего объема монтажа по домам, сдаваемым в n-м месяце, составит в (n – 5)-м месяце (0,5 ´ 100 %)/3,2 = 15,6 %. Рис. 22. Относительное распределение объемов монтажных работ по календарным месяцам На основе относительного распределения объемов работ получены объемы монтажных работ в тыс. м2 полезной площади по месяцам 1990 г. (рис. 23). Так, монтаж домов, сдаваемых в августе 1990 г. должен осуществляться в марте, апреле, мае и июне. Согласно табл. 32, в августе должно быть сдано 20 тыс. м2 полезной площади. Объемы монтажа должны распределяться по месяцам следующим образом: в марте – 15,6 %, в апреле – 31 %, в мае – 31,3 % и в июне – 21,9 %. Исходя из этого определяем, что в марте должно быть смонтировано (20 ´ 15,6 %) / 100 % = 3,1 тыс. м2, в апреле (20 ´ 31,2 %) / 100 % = 6,2 тыс. м2, в мае (20 ´ 31,3 %) / 100 % = 6,3 тыс. м2 и в июне (20 ´ 21,9 %) / 100 % = 4,4 тыс. м2. 12.7. При определении контрольных цифр по обеспечению жилищного строительства участками для застройки выявляется общая площадь жилых домов, для строительства которых к началу каждого года перспективного периода должны быть отведены участки. Исходными данными для расчета являются: продолжительность возведения домов по сериям; годовые размеры и помесячный ритм ввода полезной площади по каждой из серий. Рис. 23. Распределение объемов монтажных работ и трудозатрат по календарным месяцам Общая площадь домов к-й серии, для которых к началу n-го года должны быть отведены участки, определяется по формуле , (40) где Sуч – общая площадь домов к-й серии, для которых к началу n-го года должны быть отведены участки; i – порядковый номер месяца, считая от начала n-го года; t – продолжительность возведения домов к-й серии; vi – размеры ввода домов к-й серии в n-м месяце. Величина Sуч складывается из участков, на которых строительство и проектирование находятся в различных состояниях. Эти составляющие могут быть определены по формулам: на начало n-го года строительство ведется ; (41) строительство не начато, проектно-сметная документация имеется ; (42) проектирование должно быть выполнено к окончанию n-го года . (43) Общее количество участков, выраженное через площадь домов, определяется суммой соответствующих величин по всем типам домов. Пример расчета. Определить контрольные цифры по отводу участков для жилищного строительства на 1987 – 1991 гг. Таблица 37
Таблица 38
Исходные данные для расчета (продолжительности возведения домов, годовые размеры ввода и распределение его по месяцам года) приведены в табл. 37 – 39. Таблица 39
В соответствии с принятыми для расчета продолжительностями возведения домов базовая формула для каждого из типов домов приобрела вид: для крупнопанельных ; (44) для крупноблочных ; (45) для каркасно-панельных и кирпичных ; (46) где V(n), V(n+1) – размеры годового ввода, тыс. м2, домов соответствующего типа в n-м (n + 1)-м и т. д. годах; i – порядковый номер месяца каждого года (1 £ i £ 12), vi(n+2), vi(n+3) – размеры ввода, % к году в i-м месяце (n + 2)-го, (n + 3)-го годов. По формулам (44), (45), (46) выполняется расчет. Например, на 1.01.1988 г. для крупнопанельного строительства должны быть отведены участки для домов общей площадью, равной 158 + 210 + 232 + 0,583 = 503 тыс. м2 (0,583 – доля от ввода 1990 г., приходящаяся на период с первого по седьмой месяц). Результаты расчетов представлены в табл. 40. 12.8. При определении контрольных цифр по обеспечению жилищного строительства проектно-сметной документацией и графика ее разработки выявляется общая площадь домов каждой серии, для которых должна иметься к началу года проектно-сметная документация, а также годовые объемы разработки документации. Исходные данные: продолжительность возведения домов по сериям; годовые размеры и помесячный ритм ввода полезной площади по каждой из серий. Необходимое количество документации (выраженное через тыс. м2 полезной площади), которым заказчик должен обеспечить подрядную организацию к началу n-го года (к 1.07 (n - 1)-го года) по каждому из типов домов, определяется по формуле , (47) где Sд – общая площадь домов к-й серии, для которых к началу n-го года должна иметься документация; i, t, vi – см. формулу (40). Объем документации, которая должна разрабатываться в n-м году, определяется по формуле , (48) где Sд(n) – общая площадь домов к-й серии, для которых в n-м году должно быть выполнено рабочее проектирование. Общее количество документации, которое должно быть у подрядной организации к началу n-го года и общее количество документации, которая должна быть разработана в n-м году, определяется суммой соответствующих величин по всем сериям домов. Пример расчета. Определить необходимое наличие и график разработки документации для жилищного строительства на 1987 – 1991 гг. Исходные данные для расчета – продолжительность возведения домов, ритм ввода полезной площади по месяцам и годовые размеры ввода представлены соответственно в табл. 37, 39, 41. Таблица 40
|
